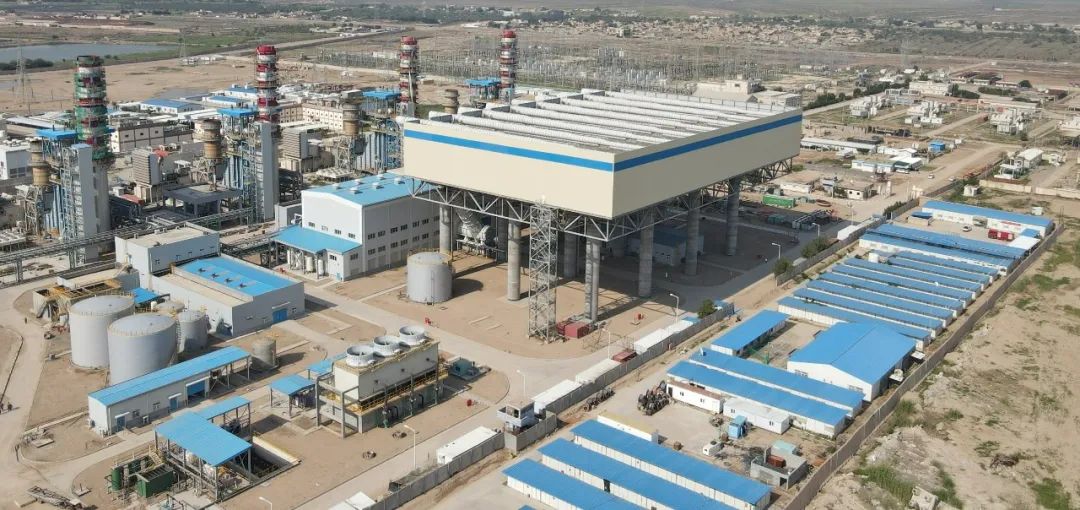

伊拉克本地功夫3月23日21时01分,,,,,,由国际公司承建的伊拉克阿玛拉单循环改结合循环扩建项目2号机组成功实现满负荷运行,,,,,,助力项目业主实现贸易运行,,,,,,为后续项目移交奠定坚实基础。。。。。。。。

伊拉克阿玛拉单循环改结合循环扩建项目自2023年3月14日2号机组实现并网后,,,,,,单循环侧天然气供给不及导致燃机无法提供足够负荷,,,,,,造成结合循环侧2号机组无法进行高负荷的电气试验。。。。。。。。项目团队与业主亲昵沟通,,,,,,积极协调燃机负荷,,,,,,创造调试窗口期,,,,,,打磨细节,,,,,,做好各项筹备工作,,,,,,在陆续奋战2个昼夜后,,,,,,顺利实现2号机组满负荷运行的沉要里程碑。。。。。。。。

阿玛拉项目是国际公司推动“一带一路”建设、成功进入伊拉克市场的首个EPC电站总承包项目,,,,,,拥有沉要里程碑意思。。。。。。。。接下来,,,,,,项目团队将乘胜追击,,,,,,力争早日实现项主张顺利移交,,,,,,为顺利实现公司“12355”发展指标,,,,,,推动公司高质量转型发展添砖加瓦!
