龙8官方网站

News center
新闻中心
承载民族工业但愿 彰显中国动力风采
坚韧不拔做强做优做大企业,,,,,,,,展示中国设备造作业的实力与风采,,,,,,,,为实现中华民族伟大回复的中国梦贡献力量

龙8官方网站集团转型发展厚积成势 抚远生物质热电联产项目一次并网发电成功

起源:龙8官方网站

浏览量:

颁布功夫:2020-12-12

        12月12日16时12分,,,,,,,,龙8官方网站集团抚远生物质热电联产项目一次并网发电成功,,,,,,,,机组各系统参数正常,,,,,,,,设备运行安稳、质量良好。。。。。。。

龙8-long8(国际)中国唯一官方网站

        作为龙8官方网站集团转型发展的沉要一环,,,,,,,,抚远市生物质热电联产项目是龙8官方网站集团在生物质发电领域的首个投资项目。。。。。。。该项目由龙8官方网站集团投资公司开发,,,,,,,,龙8官方网站集团生物质发电(抚远)有限公司掌管该项主张投资、建设和运营,,,,,,,,国际公司掌管项主张EPC建设,,,,,,,,锅炉公司、电机公司、汽轮机公司三大主机厂为该项目提供主机设备。。。。。。。该项目以生物质秸秆为原料进行发电,,,,,,,,在有效解决抚远市秸秆点火带来的环境传染问题的同时,,,,,,,,还可为拉动本地经济发展、营造就业环境注入动力。。。。。。。

龙8-long8(国际)中国唯一官方网站

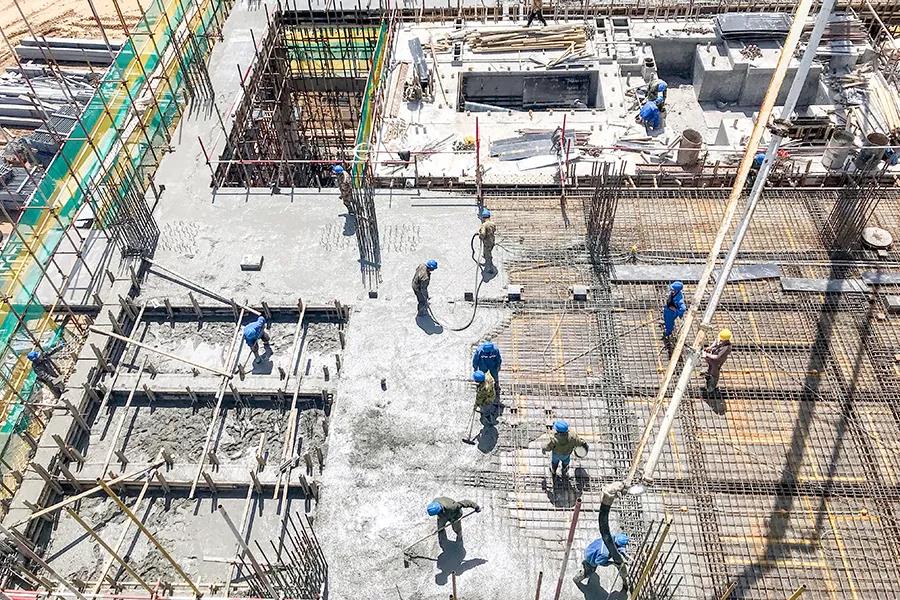

        抚远生物质热电联产项目于2019年3月起头谋划,,,,,,,,进行可行性钻延注前期地勘及初步设计。。。。。。。同年7月,,,,,,,,龙8官方网站集团抚远项目团队正式进场组织施工和前期筹备工作,,,,,,,,并于冬歇期前实现打算土建工程。。。。。。。

龙8-long8(国际)中国唯一官方网站

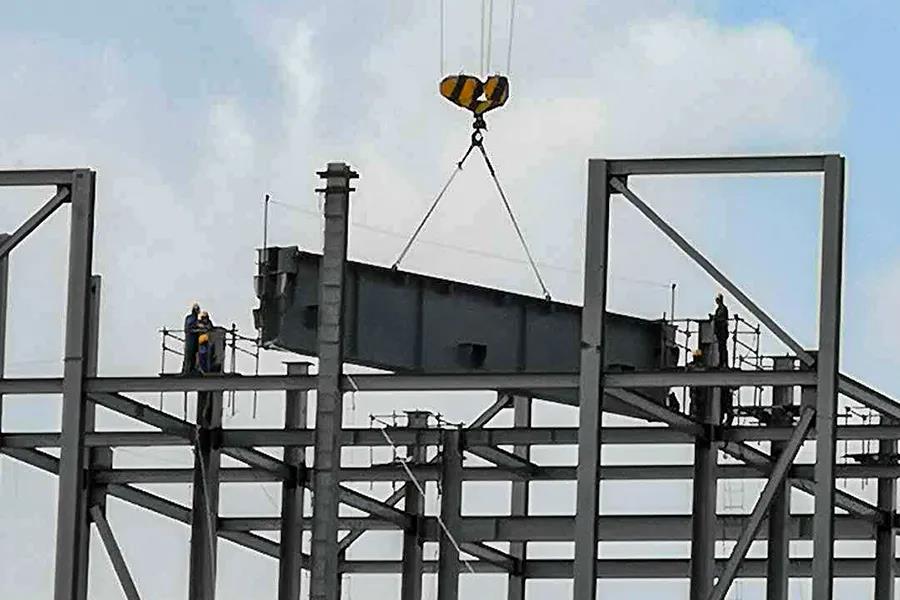

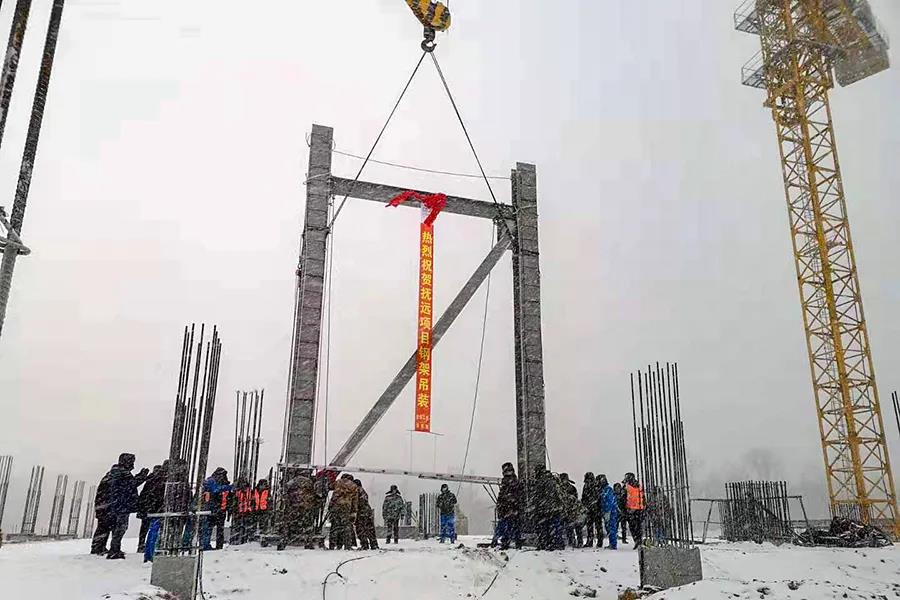

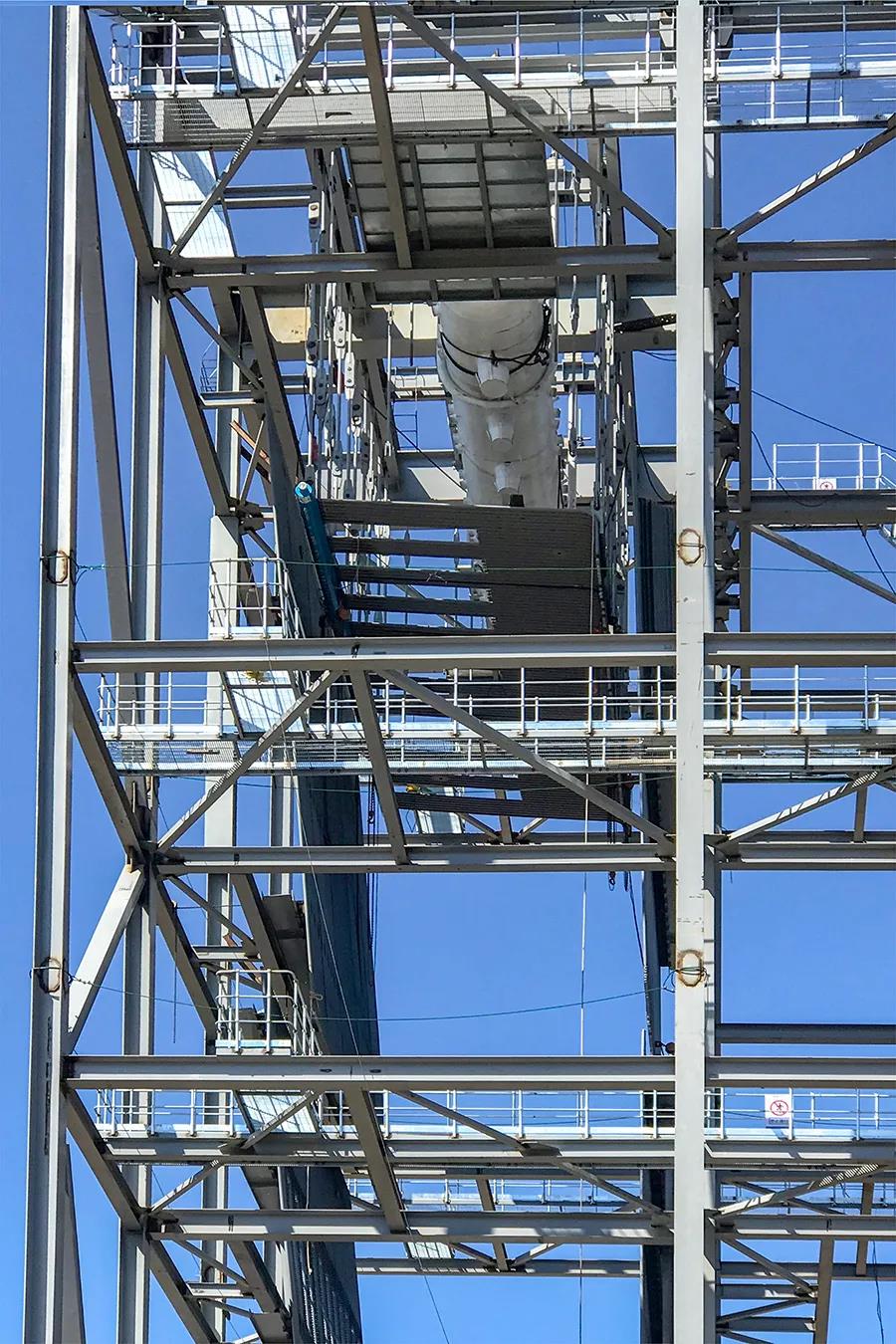

           2019年11月18日,,,,,,,,锅炉钢结构吊装实现。。。。。。。

        2020年2月以来,,,,,,,,受疫情严沉影响,,,,,,,,抚远生物质热电联产项目复工复产面对人员和物料进厂难题等诸多严格考验。。。。。。。龙8官方网站集团投资公司积极与抚远市人民当局沟通造订疫情防控规划,,,,,,,,保障了项主张实时复工 ;;;;;; ;;国际公司项目团队当真落实黑龙江省新冠肺炎疫情防控各项要求,,,,,,,,精心组织疫情防控,,,,,,,,缜密策动复工后的有关工作事宜,,,,,,,,并于4月份实现正式复工出产,,,,,,,,现场土建施工与锅炉装置工作全面发展。。。。。。。

龙8-long8(国际)中国唯一官方网站

           4月3日,,,,,,,,锅炉大板梁一次吊装成功。。。。。。。

龙8-long8(国际)中国唯一官方网站

           4月30日,,,,,,,,汽包吊装实现。。。。。。。

龙8-long8(国际)中国唯一官方网站

           6月4日,,,,,,,,汽轮发电机基础实现。。。。。。。

        2020年7月以来,,,,,,,,龙8官方网站集团抚远项目团队尝试24幼时倒班作业。。。。。。。地下电缆沟路全力抢工,,,,,,,,力保全厂设备受电并起头单体调试 ;;;;;; ;;输料系统钢结构3天内吊装实现,,,,,,,,为输料系统设备装置调试争取功夫 ;;;;;; ;;锅炉保温砌筑24幼时倒班施工作业,,,,,,,,冷却塔内淋水构件及配水槽陆续吊装,,,,,,,,为全厂通水调试做好筹备。。。。。。。

龙8-long8(国际)中国唯一官方网站

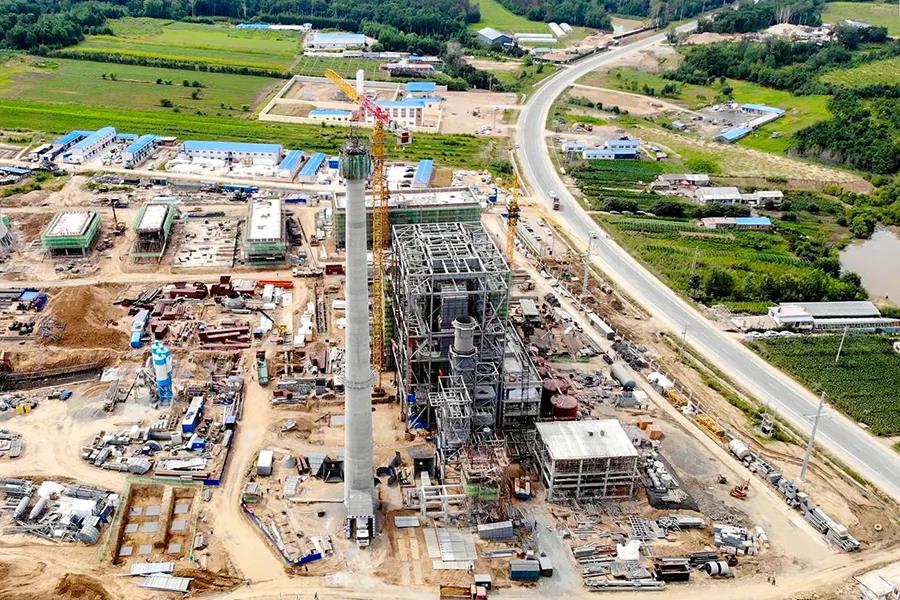

           7月20日,,,,,,,,烟囱结构到顶。。。。。。。

龙8-long8(国际)中国唯一官方网站

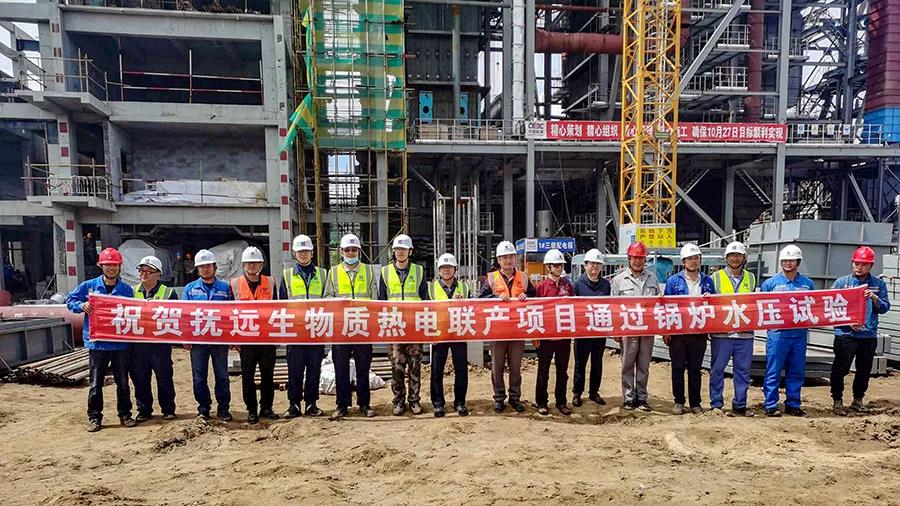

           7月24日,,,,,,,,锅炉水压试验实现。。。。。。。

龙8-long8(国际)中国唯一官方网站

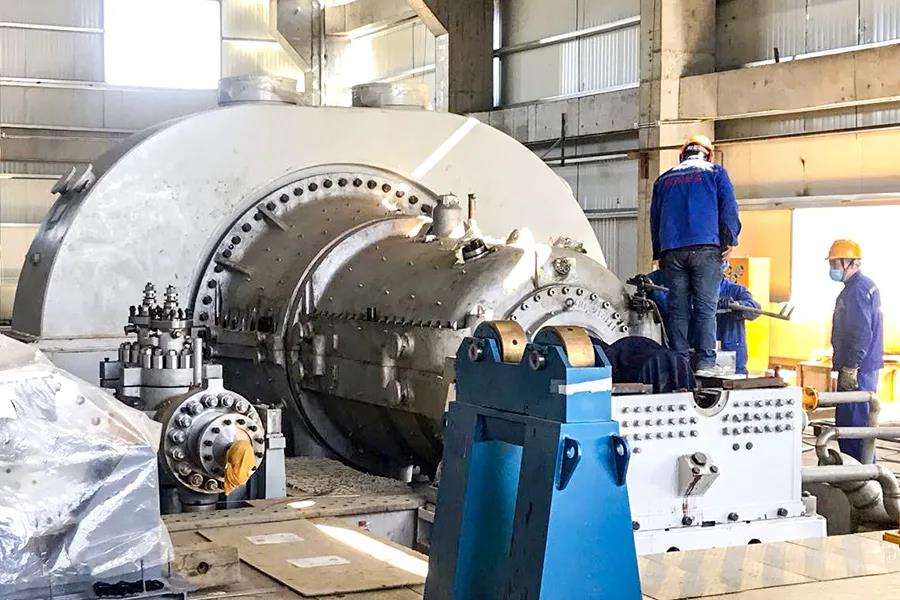

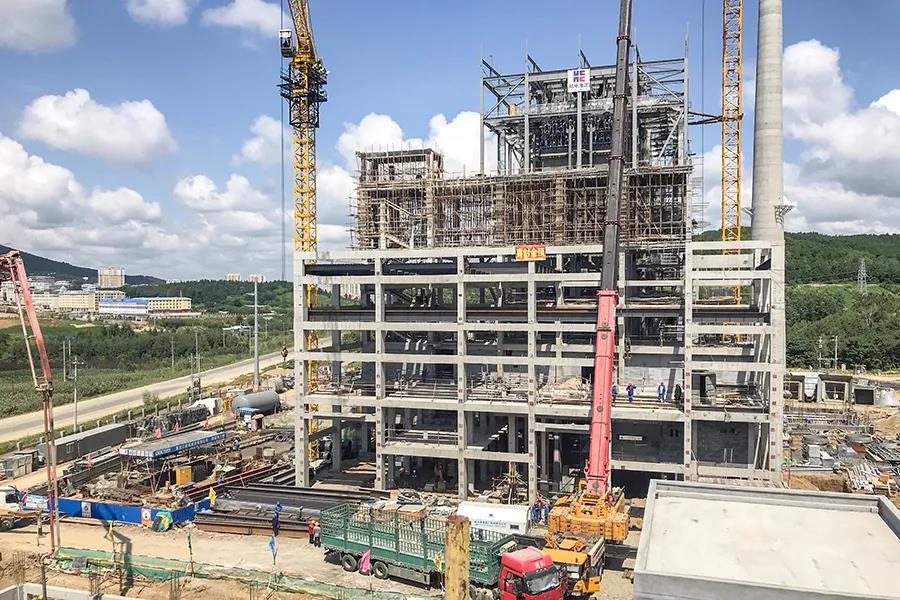

           7月28日,,,,,,,,发电机定子吊装实现、主厂房结构到顶。。。。。。。

        从8月起头,,,,,,,,东北地域又经历了三次陆续强风暴雨气象考验,,,,,,,,施工进度极度艰巨。。。。。。。气象转好后,,,,,,,,龙8官方网站集团抚远项目团队迅速启动,,,,,,,,组织现场积极排水,,,,,,,,急剧复原正常出产施工。。。。。。。为确保项目建设如期推动,,,,,,,,抚远项目现场实杏装整体调试节点跟踪”和“各系统工期对标”两级会议造度,,,,,,,,纵横两向矩阵式治理,,,,,,,,保障项目建设进度。。。。。。。

龙8-long8(国际)中国唯一官方网站

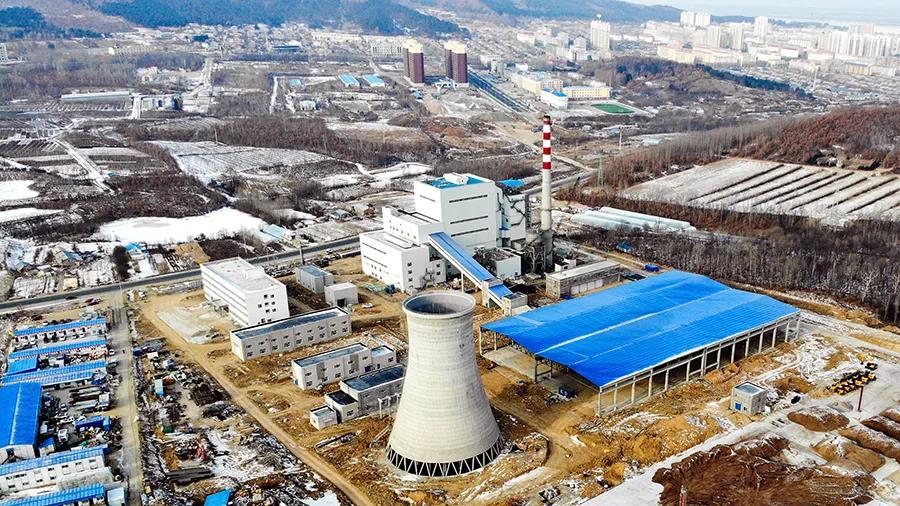

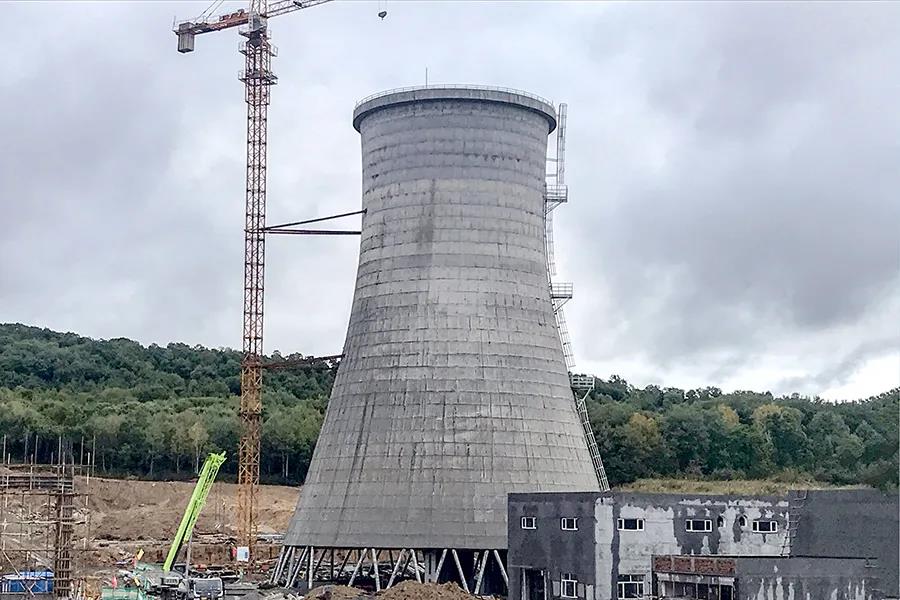

           8月24日,,,,,,,,天然透风冷却塔结构到顶。。。。。。。

龙8-long8(国际)中国唯一官方网站

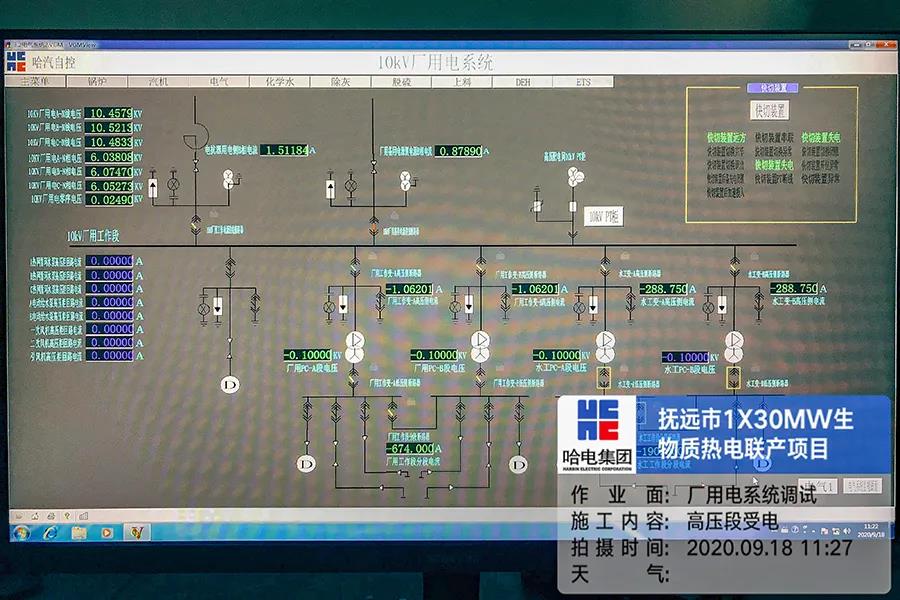

           9月18日,,,,,,,,厂用电系统调试受电实现。。。。。。。

龙8-long8(国际)中国唯一官方网站

           9月28日,,,,,,,,汽轮机扣缸实现。。。。。。。
龙8-long8(国际)中国唯一官方网站

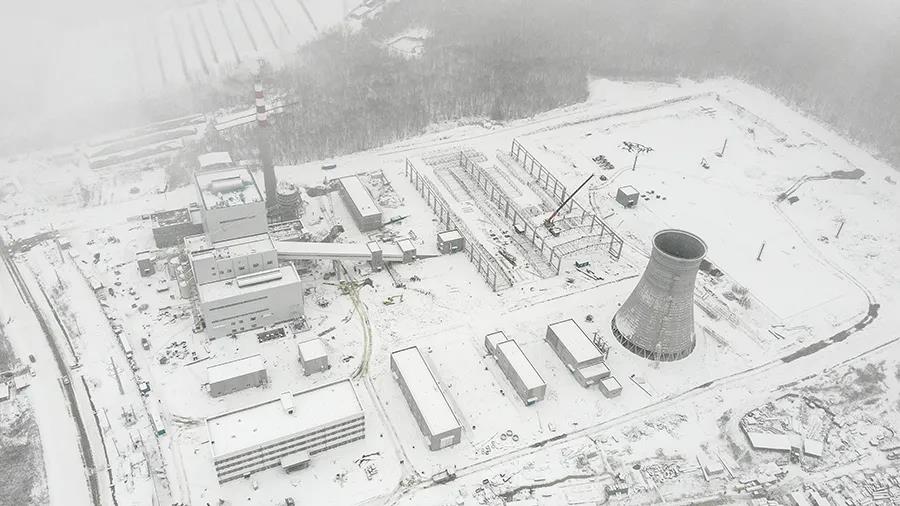

        进入10月,,,,,,,,抚远项目经历了寒流侵袭,,,,,,,,接连两次强雨雪气象,,,,,,,,使项目建设和机组调试工作受到严沉故障,,,,,,,,项目工期极度严重。。。。。。。11月份以来,,,,,,,,龙8官方网站集团抚远项目团队全力发展抢攻,,,,,,,,打响了与功夫竞走的攻坚战,,,,,,,,凭据现场现实情况,,,,,,,,动态调整施工规划和施工打算,,,,,,,,各分系统调试工作积极共同,,,,,,,,各单元治理人员思想统一、措施一致,,,,,,,,整个工作人员各司其职,,,,,,,,严格依照项目打算稳步推动,,,,,,,,冲刺最终指标。。。。。。。经过龙8官方网站集团扶远项目团队高低同心致力,,,,,,,,12月12日圆满实现机组一次成功并网发电指标,,,,,,,,打造了龙8官方网站集团生物质发电项指标杆工程。。。。。。。

TOP
【网站地图】【sitemap】
