起源:
浏览量:
颁布功夫:2025-10-09

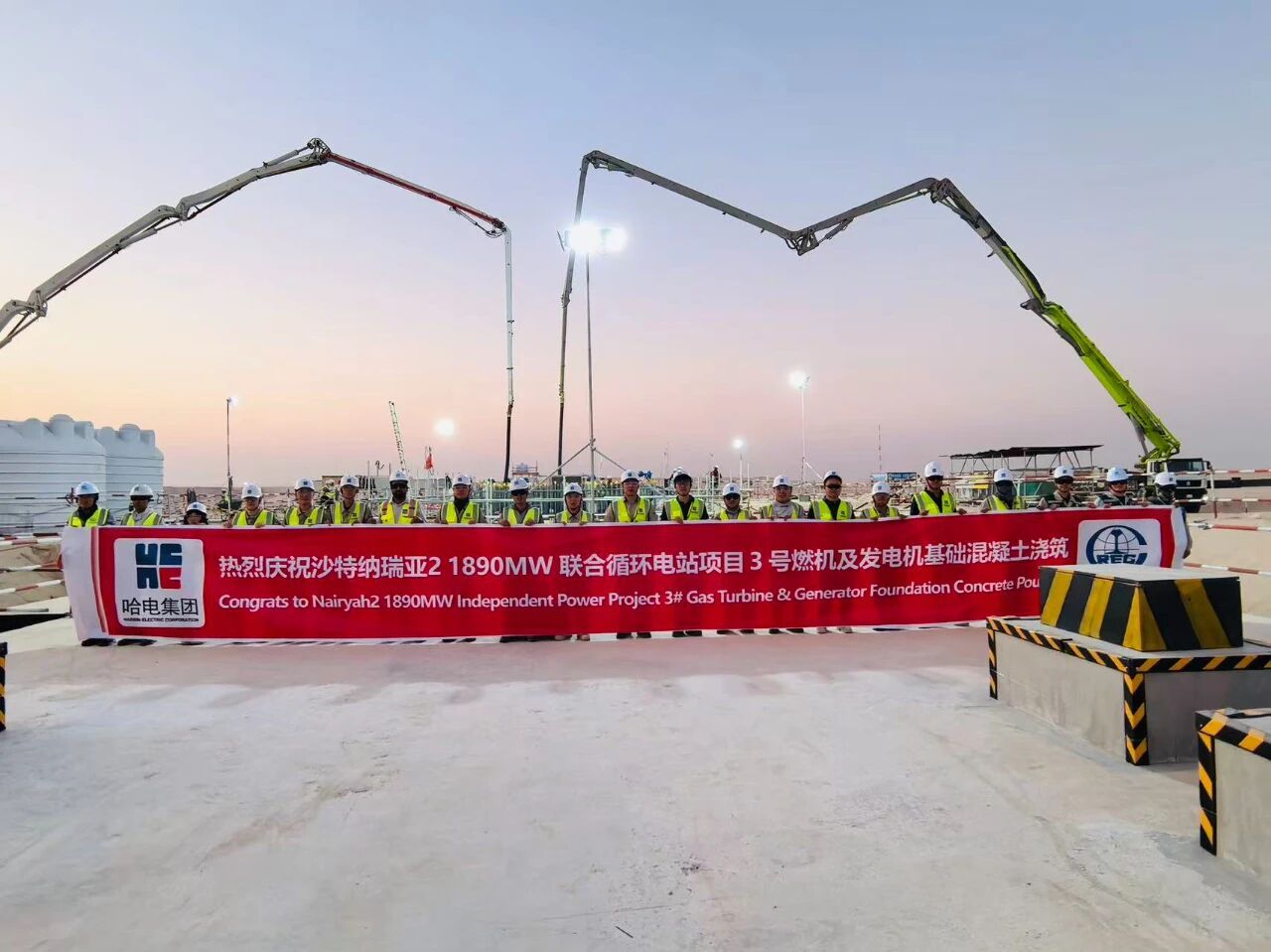

在举国欢庆中秋佳节之际,,,,,,,,龙8官方网站国际沙特纳瑞亚2项目现场再传喜报。。。。。。。继10月2日顺利实现2号燃机及发电机基础混凝土浇筑后,,,,,,,,经过数日奋战,,,,,,,,10月7日又成功实现3号燃机及发电机基础混凝土浇筑工作,,,,,,,,以实干献礼中秋佳节。。。。。。。
2号燃机及发电机基础浇筑实现后,,,,,,,,项目团队迅速将工作沉心转向3号燃机及发电机。。。。。。。施工现场没有丝毫松弛,,,,,,,,各专业行列缜密共同,,,,,,,,施工环节环环相扣。。。。。。。在2号基础进入养护阶段的同时,,,,,,,,3号基础的施工已全面发展:埋件装置精准就位,,,,,,,,模板加固可靠不变,,,,,,,,各项工作井井有条,,,,,,,,为后续混凝土浇筑做好了充分筹备。。。。。。。
在3号燃机及发电机基础的施工过程中,,,,,,,,项目部始终将质量节造放在首位。。。。。。。出格是在埋件装置环节,,,,,,,,项目部积极协调西门子工代进行严格验收。。。。。。。经过详细查抄,,,,,,,,所有埋件装置精度均切合高尺度要求,,,,,,,,一次性顺利通过验收,,,,,,,,为后续工序顺利发展提供了保险。。。。。。。在混凝土浇筑阶段,,,,,,,,项目部对混凝土共同比、坍落度、入模温度及振捣等各个环节进行全程监控,,,,,,,,质量齐全受控。。。。。。。
随着3号燃机及发电机基础浇筑的圆满实现,,,,,,,,纳瑞亚2项目实现了一个沉要的里程碑——主机岛区域单循环部门所有零米层以下的大体积混凝土浇筑已全数实现。。。。。。。这标志取项目主体结构的地下部门施工获得了沉猛进展,,,,,,,,为后续燃机、发电机、余热锅炉等主题设备的装置工作创造了至关沉要的先决前提,,,,,,,,也为项目整体进度的稳步推动奠定了坚实基础。。。。。。。
